投诉桃江供水和湖南永安建筑公司水韵花都水管改造项目质量不达标
益阳市桃江县
网友1d5pks2
2026-07-15 15:32:50

桃江县水韵花都自2026年2月份启动供水管网及智能水表升级改造以来,至今已近5个月,已超出公示的6月底结束改造的时间近一个月。几个月以来,施工质量问题、临时停水问题、道路开挖问题、施工拖沓问题已多次引起居民反感和投诉具体如下:

1.施工至今,除了正常的施工临时停水,至少已造成4次由于施工爆管引起的紧急临时停水。且更换水表后多处管接头出现渗水滴水现象,施工材料和施工质量都无法让小区居民放心和满意。

2.几个月以来,只要施工就是全小区停水,且经常提前停水,延后供水,严重影响居民生活。特别是近期天气逐渐炎热,用水需求增加,由于停水引起的投诉日益增多。

3.施工方施工方案混乱,小区多处路面开膛破肚,至今未见恢复迹象,严重影响居民出行。

4.施工公示6月底就应该结束的改造,前期施工经常只看到零星几个人在施工,至今未有结束改造的迹象。

综上所述,请住建局领导责成施工方湖南省永安建筑工程股份有限公司及项目方桃江县城市供水管网漏损治理项目(一期水表工程)项目部:

1. 对项目施工时间延长的原因作出说明,并明确改造结束时间。

2. 公示施工方的施工资质证明材料,项目中标材料,施工备件材料合格证(特别是所用管材和管接头)等。

3.责成项目施工方自检全部已施工的管路接头,对渗水漏水处进行补救。

4.责成项目施工方对已经完成施工的楼栋,加速进行施工回填和恢复,并采取逐栋施工的策略,将施工影响降到最低。

0
收藏
中共桃江县委网信办
2026-07-20 11:09:19
0
桃江县住房和城乡建设局
2026-07-22 15:13:35
0
网友4gakn0d

水韵花都专业告状,你又是那个退休老倌子

2026-07-16 11:50:43
1
网友1d5pks2

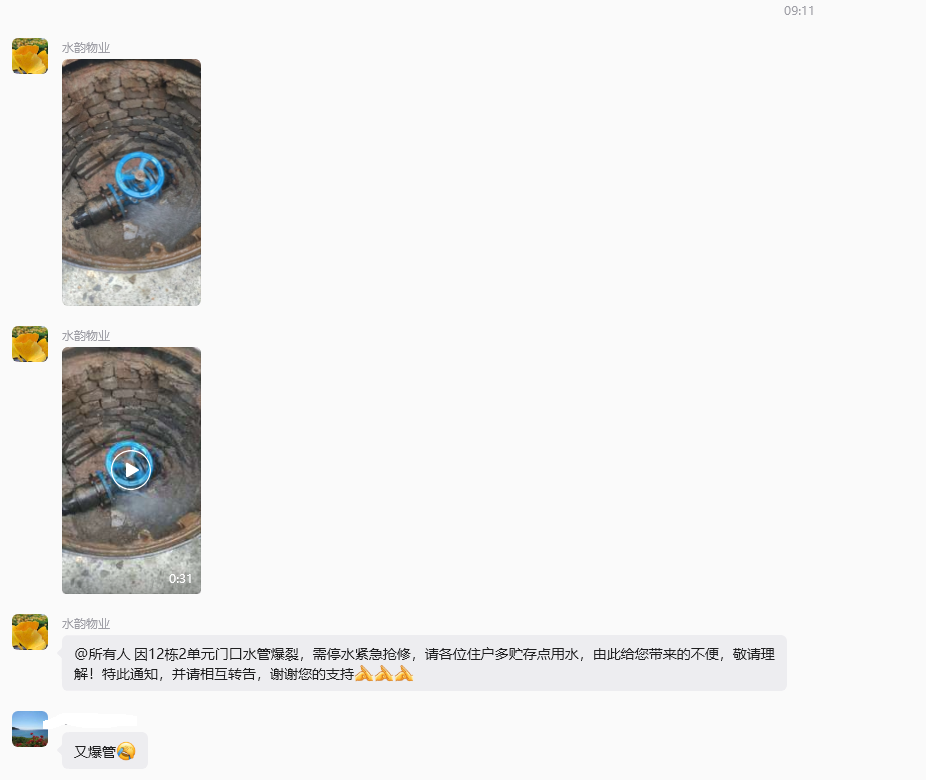

专不专业不知道,实话实说而已。今天(7月17日)早上群里反应又有个大阀门漏水了,如果大家都装聋作哑,以后就等着三天两头停水吧!

2026-07-17 09:20:01
0
